El Comité Impulsor del proyecto hidroeléctrico “El Carrizal” presentó este lunes en la Brigada Parlamentaria las características técnicas, ventajas y proyecciones del proyecto elaborado por docentes de la Universidad de San Francisco Xavier, el mismo cuenta con el diseño final concluido y el respaldo técnico desde el 2024. La inversión estimada para su ejecución alcanza los 900 millones de dólares.
En la oportunidad, el rector Walter Arízaga Cervantes, destacó que la Universidad encabeza el proyecto desde 2024 y que cuenta con el estudio a diseño final. Subrayó que se trata de la primera represa de estas características en el sur del país y que apunta a convertirse en un referente del cambio de la matriz energética en Bolivia.
“Es un proyecto estratégico para Chuquisaca y el país. No solo garantizará energía eléctrica, sino que abrirá nuevas oportunidades para fortalecer la producción agropecuaria en gran parte de la región de Los Cintis”, afirmó la autoridad, al remarcar su impacto productivo para la región.
En el mismo tono, convocó a la unidad de las instituciones y de la población chuquisaqueña para consolidar la fase de financiamiento, asegurando que el proyecto cuenta con sustento técnico sólido y que los recursos pueden gestionarse ante organismos internacionales especializados en desarrollo sostenible y conservación ambiental.
Por su parte, la presidenta de la Brigada Parlamentaria de Chuquisaca, Lenny Calderón, resaltó el trabajo técnico de la Universidad y pidió cohesión institucional para viabilizar la inversión. “Estamos hablando de un financiamiento de 900 millones de dólares” remarco.

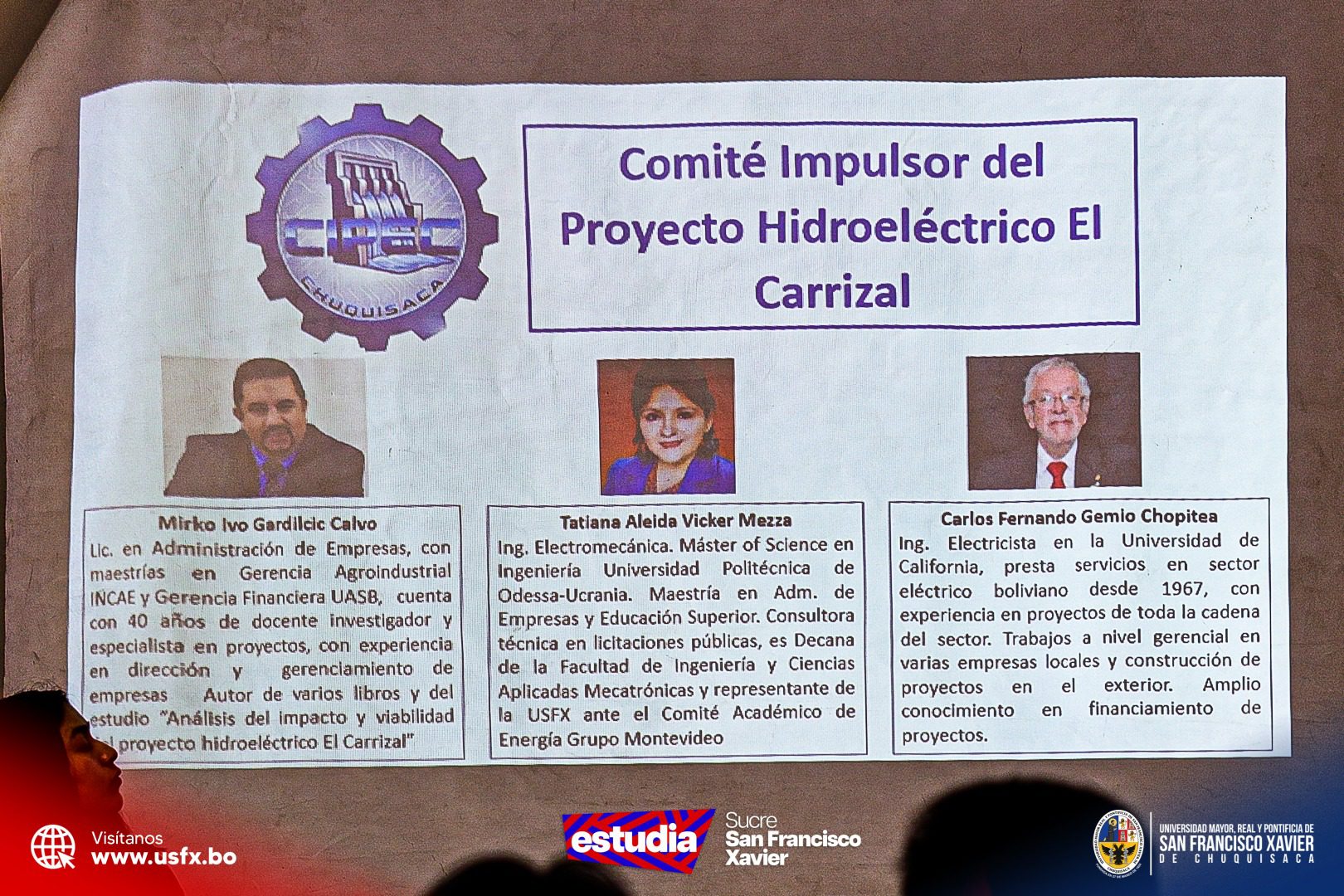

El proyectista y docente de Ciencias Económicas, Mirko Gardilcic, explicó que el proyecto requiere una inversión de 900 millones de dólares, gestionables ante organismos como el BID, CAF y Banco Mundial. Estas entidades garantizan el cumplimiento de los más altos estándares internacionales en el cuidado del medio ambiente y sostenibilidad para la generación de energía limpia.

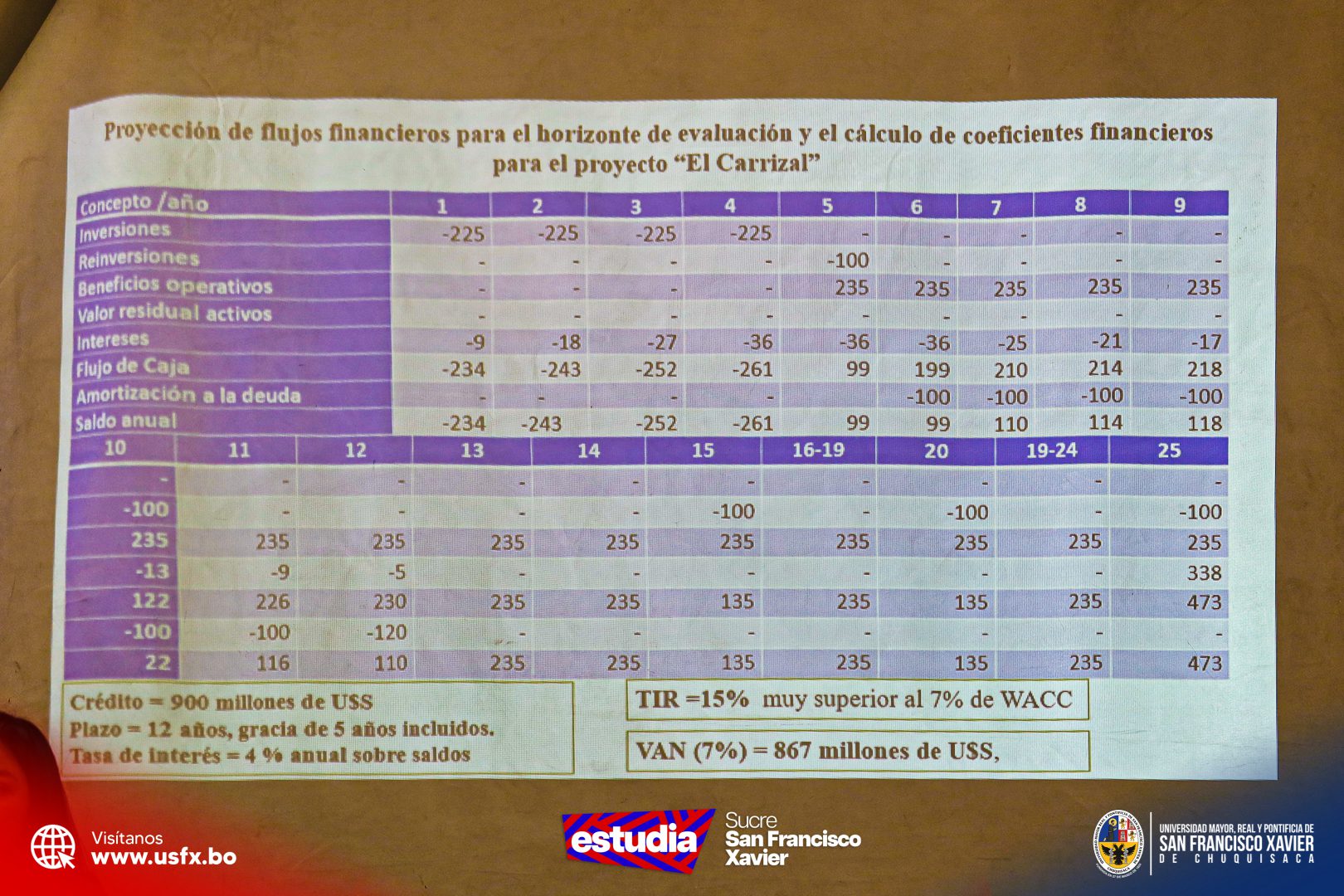

En cuanto a las condiciones financieras, se ha estructurado un crédito con un plazo de 12 años y un periodo de gracia de 5 años, permitiendo que la obra sea operativa antes de iniciar pagos. La propuesta técnica destaca una tasa de interés concesional del 4 por ciento anual sobre saldos, asegurando la viabilidad económica y el retorno de la inversión para Chuquisaca.
Asambleístas departamentales de la zona de los Cinti, junto a representantes de AGAMDECH y autoridades locales, solicitaron ampliar la socialización del proyecto mediante encuentros informativos directos en Villa Abecia y comunidades del área de influencia para garantizar transparencia, despejar dudas técnicas y asegurar la participación activa de los comunarios en el alcance de la futura represa.
El rector reiteró que la clave para concretar la obra será la unidad regional. “Si estamos unidos, este proyecto se puede lograr”, afirmó, al señalar que la socialización permanente con las comunidades —en particular con Villa Abecia— será fundamental para consolidar respaldo social y avanzar hacia su ejecución.
En la reunión de socialización y presentación del proyecto hidroeléctrico El Carrizal participaron entidades públicas y privadas de Chuquisca.
Fuente: TVU
